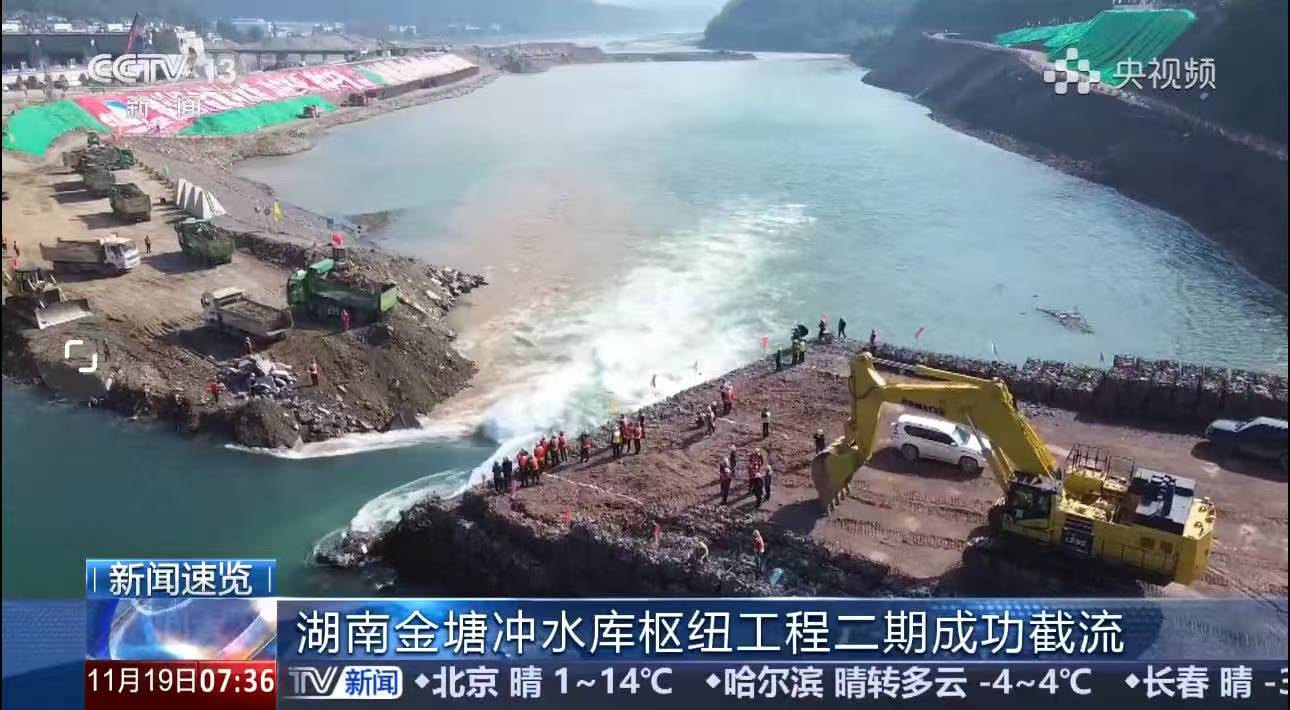

11月16日,随着最后一车石料精准投入龙口,水电四局总承包建设的湖南省资水金塘冲水库枢纽工程二期实现成功截流,一期8孔泄水闸同步顺利过流,标志着这一省级重大水利项目建设取得关键进展,全面转入二期主体工程建设新阶段。《朝闻天下》栏目对此进行了宣传报道。 作为湖南省“十四五”水安全保障规划中的重点水利工程,金塘冲水库枢纽是一座以防洪为主,融灌溉、发电、航运与生态保护于一体的大(Ⅱ)型水利枢纽工程。工程分两期建设,其中一期建设内容包括左岸连接坝、左岸8孔泄水闸、发电厂房、安装场、厂区、鱼道、业主营地等施工部位。二期为右岸六孔泄水闸、非溢流坝、船闸及鱼类增殖站等。 据悉,工程自启动以来稳步推进,一期项目已于10月9日完成水下工程验收,11月15日通过阶段验收。二期项目于2025年9月1日开工。 此次截流,面对截流龙口流速急、单宽流量大、水流功率高等复杂条件,水电四局施工采用“单戗堤从左岸单向进占、右岸裹头保护、立堵截流”的先进工艺,调配各类机械设备50余台(套),大块石料、合金网兜、钢筋石笼、铅丝石笼及混凝土四面体等物资储备充足,备料系数达1.5,为龙口快速精准合拢提供了坚实保障。 截流成功后,本工程建设将正式转入右岸溢流坝基坑开挖的关键实施阶段。全部建成后,将显著提升资水流域防洪标准——桃江县城防洪能力将提高至50年一遇,益阳市城区将跃升至100年一遇,还可为41万亩耕地提供稳定灌溉水源,有效改善资水航道条件,保障下游生态基流,为区域高质量发展注入源源不断的“水动力”与绿色底蕴。 |
||||
|
